首页 > 冷却塔维修 > 闭式冷却塔安装关键步骤

冷却塔维修

闭式冷却塔安装关键步骤
2025-11-19 18:00:36

闭式冷却塔安装关键步骤

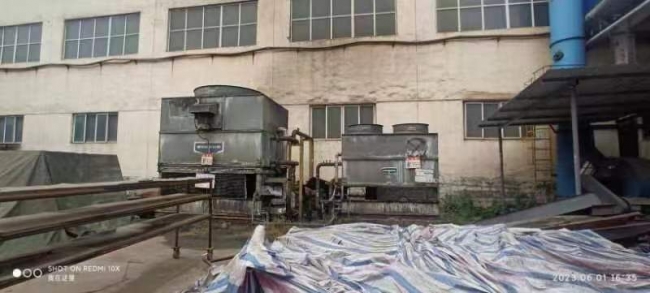

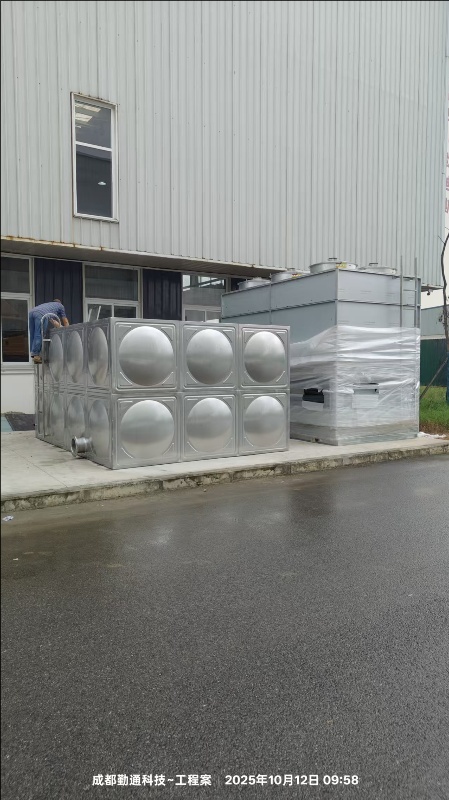

闭式冷却塔安装关键步骤
基础与塔体就位:
检查混凝土基础平整(水平误差≤2mm/m)、强度达标,预留孔洞与塔体地脚螺栓匹配。
用起重设备将塔体平稳放置在基础上,校正水平和垂直度,紧固地脚螺栓,缝隙用密封胶填充。
换热器(核心部件)安装:
核对换热器型号与塔体适配,检查管束 / 盘管有无运输变形、破损,清洁换热表面油污和杂物。
按标识将换热器固定在塔体内部支架上,确保安装牢固,接口法兰对齐,垫片摆放平整。
管路连接(两套系统分开操作):
密闭循环管路(管内介质):连接换热器进出水口与外部工艺管路,使用法兰或焊接连接,接口处加装密封垫,打压测试(压力≥工作压力 1.2 倍,保压 30 分钟无渗漏)。
喷淋循环管路:连接喷淋泵、布水管与塔体,确保布水管孔位对齐,喷淋均匀覆盖换热面,安装过滤器防止喷嘴堵塞。
电气与辅助部件安装:
安装风机、喷淋泵电机,接线符合电气原理图,接地装置可靠(接地电阻≤4Ω),检查线路绝缘性。
安装液位计、温度传感器、压力表等仪表,确保信号传输正常;加装补水阀、排污阀,保障喷淋系统水质稳定。
密封与防护:
密封塔体面板接口、换热器与塔体间隙,防止喷淋水外漏或空气短路。
对焊接接口做防腐处理,外露管路包裹保温层(若介质需防冻或防结露)。
闭式冷却塔安装关键步骤

  [返回首页] [打印] [返回上页]   下一篇

联系我们

  • 联系人:

    徐先生
  • 电话:

    13880102216
  • 15308099226
  • 传真:

    028-87985940
  • 邮箱:

    502775279@qq.com
  • 点击这里给我发消息
扫码加微信咨询
扫描加微信
